七峰山煤矿主井入洗前原煤系统方案

七峰山煤矿主井入洗前原煤系统方案的相关具体内容如下:

         七峰山煤矿主井入洗前原煤系统方案
   根据矿方意见并结合矿方提供的地形图,我公司对七峰山煤矿主井入洗前原煤系统进行了设计,现将方案叙述如下。

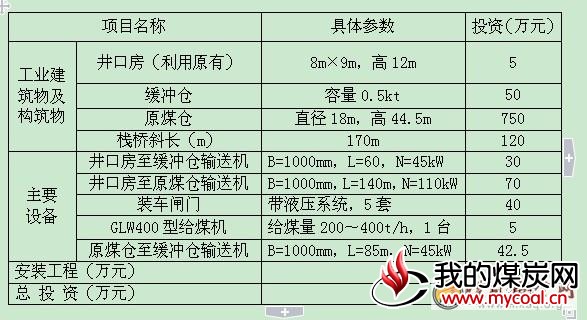

   方案一,在选煤厂运行正常的情况下,原煤由主斜井带式输送机提升出井后由井口房至缓冲仓带式输送机转载至缓冲仓,原煤进入缓冲仓后经选煤厂受煤漏斗进入选煤厂系统进行加工。矿井建设缓冲仓一座,容量0.5kt 。当选煤厂因故不能生产时,原煤可通过主斜井带式输送机机头分岔溜槽进入井口房至原煤仓带式输送机。由井口房至原煤仓带式输送机运至原煤仓存储,原煤仓直径为18m,容量约6.5kt,仓下设置装车闸门5套,GLW400型给煤机1台。原煤外销时候,由装车闸门将原煤装入汽车外运。当选煤厂恢复生产时,原煤可由给煤机转载至原煤仓至缓冲仓带式输送机后运至缓冲仓,经选煤厂受煤漏斗进入选煤厂系统进行加工。在井口房至缓冲仓带式输送机和原煤仓至缓冲仓带式输送机上安装电子皮带称,对进入选煤厂的原煤进行计量。生产系统具体布置见附图(方案一)。入洗前原煤系统各个环节投资见下表,(不包括地基处理费用)。

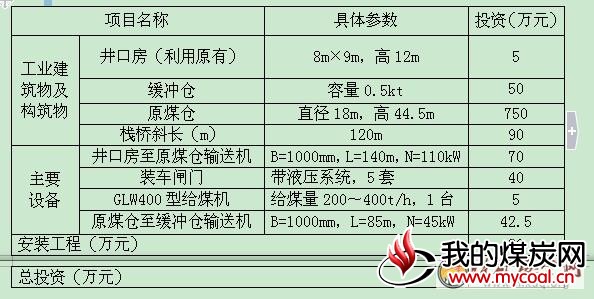

   方案二,原煤经主斜井带式输送机机头溜槽进入井口房至原煤仓带式输送机。由井口房至原煤仓带式输送机运至原煤仓存储,原煤仓直径为18m,容量约6.5kt,仓下设置装车闸门5套,GLW400型给煤机1台。原煤外销时候,由装车闸门将原煤装入汽车外运。当原煤需要进行洗选加工时,原煤可由给煤机转载至原煤仓至缓冲仓带式输送机后运至缓冲仓,经选煤厂受煤漏斗进入选煤厂系统进行加工。矿井建设缓冲仓一座,容量0.5kt 。在原煤仓至缓冲仓带式输送机上安装电子皮带称,对进入选煤厂的原煤进行计量。生产系统具体布置见附图。入洗前原煤系统各个环节投资见下表,(不包括地基处理费用)。


两种方案均能满足矿方原煤既可以进入选煤厂加工,又可以进入筒仓直接外销的要求。方案一比方案二增加了一条50m长的胶带机栈桥及60m长的带式输送机,但是在原煤入洗的情况下减少了原煤转载的环节,使生产系统的运营成本降低。
